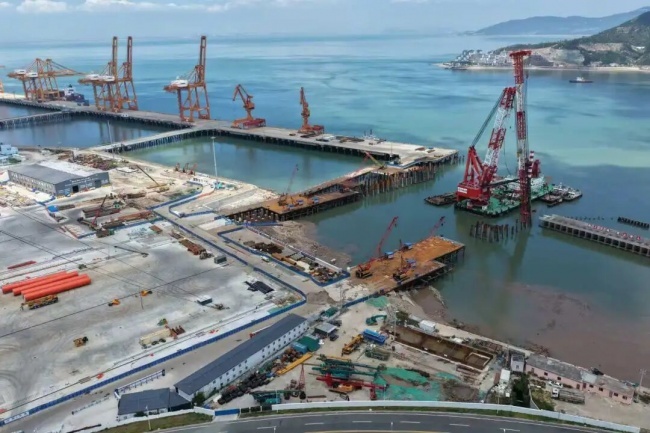

中交三航局四公司温州风电母港项目位于洞头区状元岙港区,需拆除老引桥,新建U型码头,撑起3800吨全球最大的龙门吊,为风机导管架出运提供基础条件,这可是全国首个真正意义上面向深远海的风电母港工程。

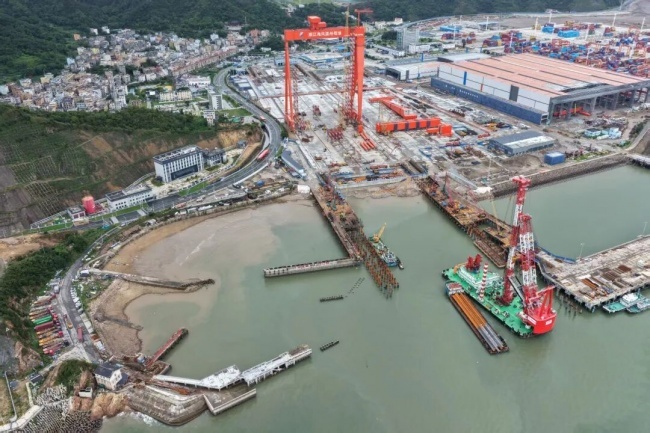

陆域灌注桩、高压旋喷桩、挡浪墙、码头拆除、水中疏浚、海上沉桩、平台搭设、海上灌注桩,还有包括要深入海底13米的割桩,工期仅有13.5个月,更为不可思议的是可有效作业的港池仅有约10亩地大小,团队投入的三航桩22,船身长就有100米,四条锚链长近1000米,已抛锚到了岸上,除了这个庞然大物外,为其配套了桩驳、警戒船。疏浚工程也抓斗船1艘,泥驳最高峰配了5艘。不仅如此,割桩用到的起重船也要合理的摆在港池内。拥挤的港池,一眼望去,都是些“巨无霸”。
2025年12月30日,笔墨记下了这天。陆域灌注桩班组长颜灵江见到项目总工王杭荣,裹了裹身上的冲锋衣,喃喃说道:“今天第六根了。”

这是项目刚开工第5天,已进入了施工的冲刺期。跑赢时间,不再是抖音里刷到的剧情,是活脱脱压在肩上的责任。王杭荣摸着右口袋两块芝麻糖,捏了捏,分了一个给他,叮嘱道:“还是要加一批施工人员,赶在节点目标一个月前,完成陆域灌注桩施工。”
5台旋挖钻和6台冲击钻在仅有2亩地的施工区域已密密麻麻,同步在施工的还有高压旋喷桩,也需预留钢筋笼运输车的车道。时间和空间这两个抓不住的敌人,只有用一个办法攻克——两班倒。

王杭荣回到办公室,搓搓脸,俯下身,继续优化机位设置,在与时间赛跑的这些日子里,颜灵江望着王杭荣,摇摇头,攥着拳,心里燃起了“火苗”。
2026年5月29日,三航桩22这个“国之利器”驶入状元岙港池。

海上沉桩作业按照传统的工艺,需要调整打桩船调准角度,从桩驳吊起桩后,再转向调整位置,最后落驳到既定位置开始沉桩作业。温州风电母港施工区域受限,像一个长方形,船只能笔直驶入港池后抛锚固定,没有足够的海域让打桩船“自由调向”,传统工艺下的一般设备无法完成施工任务。

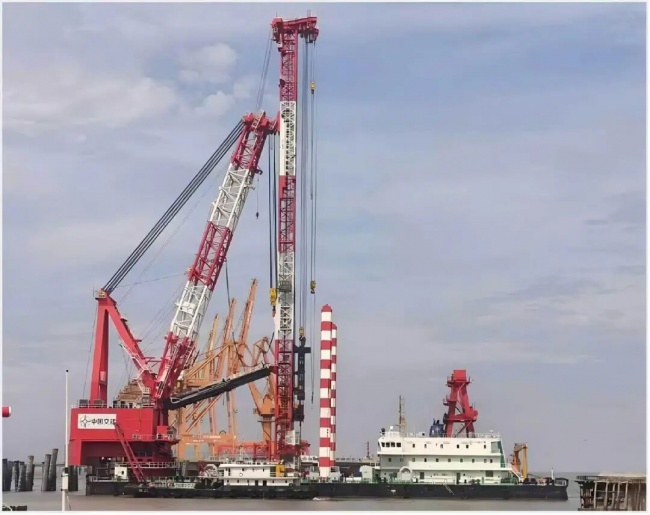

项目常务副经理柴犇犇早已把目光聚焦到了三航桩22,这个在杭州湾立下“赫赫战功”的“全能战士”,它具备全回转功能,不用“动身”,只需“转头”就可将吊桩、定位、沉桩等工序一气呵成,可完美攻克空间限制。

可是,三航桩22在杭州湾的施工任务一时半会还没法结束,这可让柴犇犇如坐针毡。随着公司党委书记、董事魏剑多次到项目调研,副总经理周敦波蹲点办公协调资源,三航桩22在一次次协调会工艺优化的加持下,在杭州湾海域大干快上,提前为温州母港生产做好准备,柴犇犇也松了一口气。
5月28日,海建公司执行经理潘学锋提前赴项目开展施工协调,举合力,破限制,为三航桩22的“亮剑”做好保障。
2026年6月4日,影响着整个工程的水下首桩切割完毕,成功吊装到码头。

水下作业伊始,“这活肯定没法干”拆除班组李可跟王杭荣时常抱怨。“海底的淤泥粘性强,像皮药膏一样附着在桩基身上,桩与桩之间的空间仅有2米,想要把淤泥彻底从桩上剥离的干干净净简直是天方夜谭。”
首次PHC管桩模拟割桩时发现,四周的淤泥还有半米多,这已经是抓斗船清淤的最大极限了。传统的绳锯割桩方案,受淤泥影响较大,且效率低,风险系数高,工人需长时间海底作业2个小时,才能完成一根桩的切割,更为头疼的是,还需低潮位侯潮作业,这让李可垂头丧气。

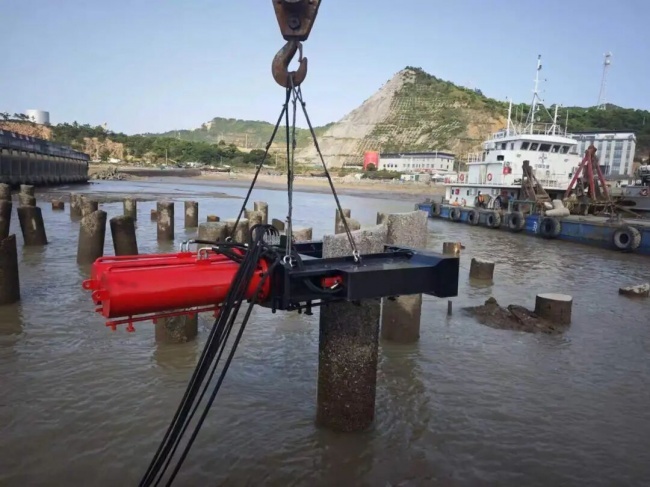

王杭荣看在眼里,急在心里,盘算着用智能设备代替人工,通过查阅大量资料,他发现了一款公路交通割桩设备,随机他紧锣密鼓地请教专家,进行理论验证,然后又根据项目实际,联系设备厂家调整设备配件和功能。半个月后,全国首个海底液压割桩机投入使用,其智能化的特性,省去了人工海底作业环节,有效降低了风险,割桩时间也从最初的2小时降低至30分钟,为项目推进跑出了“加速度”。
2026年6月30日,钢平台班组深入参与项目精细化管理提升行动。
来自四川南充的焊工梁涛感受到明显的变化,他说:“现在每个小时该干啥活都安排的明明白白,这让我们知道了啥时候干啥事情,心里都有底气了。”
在此之前,柴犇犇和王杭荣早已形成默契,以钢平台“大首件”为契机,在“精”和“细”上下足功夫,充分考虑现场、功效、资源、质量、安全等,在可控范围内精打细算,每天的施工任务精确到小时,各班组建立沟通协调机制,防止关键线路存在堵点卡点。钢平台班组负责人积极配合,从工点设置、施工安排、工序优化等方面共同发力,以清单化明确工作落实的责任人、时间、内容和奖惩措施。
现场设置5个工点,其中1个后场工点,4个现场工点,最大限度拓展工作面,投入现场作业人员69名,精确到每个工点配置1台100吨履带吊、4台焊机、1台震动锤,包括指挥1名、焊工4名、辅助工1名,资源最大化向最优化提升。

推动多层次施工,低潮位开展剪刀撑工序,高潮位则开始沉桩、搭设钢管桩、上部结构作业,形成无缝衔接。像搭积木一样,构件在后场预制加工完成,在现场搭接拼接,减少前场工序,提升作业效率,向精细化管理要成效。
绘制风险一张图,发放进场风险告知书,设置进场前AI安全识别提醒,无人机动态巡检,精细化管理提升渗透项目的每一个环节。
2026年7月1日,项目部组织职工集中观看了庆祝中国共产党成立105周年大会,团队的信念更加坚定。
海上第一根沉桩、首跨平台搭设、海上灌注桩施工等立功竞赛关键节点均顺利完成,弹丸之地起万钧之埠跨出了一大步,在有期盼的日子里,工作很苦,汗水很咸,心里有光。
现场交叉作业多,安全管理压力增大,通过“网格员考核+一线作业人员考核”双机制,深化穿透式管理,违规作业直接考核到网格员、实操工人,将安全管理渗透到每个人的内心,项目团队严格按照业主安全管理要求,及时清除现场隐患,确保安全生产取得实质性提升。
今年台风频发,增加了无形的施工压力,在关键工序上,拼的是奋勇争先,三航桩22全体人员誓将失去的时间抢回来,早上5点多,海边刚泛过白光,这就到起床准备困桩的时间点,一直施工至晚上9点多,基于这种“拼”和“抢”将每日打桩数量从5根,突破到了10根,这也刷新了三航桩22的单日最高沉桩纪录,团队以汗水浇筑母港工程建设。
8月20日,钢平台牛腿焊接关键工作面,柴犇犇继续追加10人作业,打造“满能量”工作面。在这个基础上,他着力推动“平台+上部结构+灌注桩”交叉一体式施工,优化工序衔接,提升施工效能。
4月26日柴犇犇临危受命任项目常务副经理以来,进度一路追赶,工程形象有了明显提升。他摒弃单向施压的管理方式,转而以“命运共同体”理念,帮助协作队伍想办法、出主意、破难关,引领团队主动作为,项目推进得快,人心也顺畅,工人都笑着称他为“柴老师”。
他的执着和冲劲感染着全体建设者,他以实际行动擦亮了共产党员的初心和底色,项目预计9月中下旬海上沉桩全部完成,年底实现最终目标,路虽难,行则将至,团队也有信心风雨无阻一路前行。
