7月5日消息,7月3日18时20分,今年首个登陆我国的台风“美莎克”在海南省陵水黎族自治县椰林镇沿海登陆,导致省内138条10千伏及以上供电线路受到影响。面对路径曲折、降雨量大的严峻考验,南方电网海南电网公司投入4132人次昼夜鏖战,于7月4日24时实现全部受灾用户复电,抢修复电时长较往年同量级台风大幅缩短。
据了解,海南电网提前与省气象局共建电力气象中心,滚动研判台风路径与风雨影响,6月30日发布蓝色预警,7月1日启动IV级应急响应,7月3日同步升级为Ⅲ级响应,各市县分级落实应急值守,南方电网公司两支督导队伍下沉一线督查备战。全省全面暂停所有计划性检修,保持电网全接线、全保护运行,调度、运维、客服、物资全员24小时在岗。

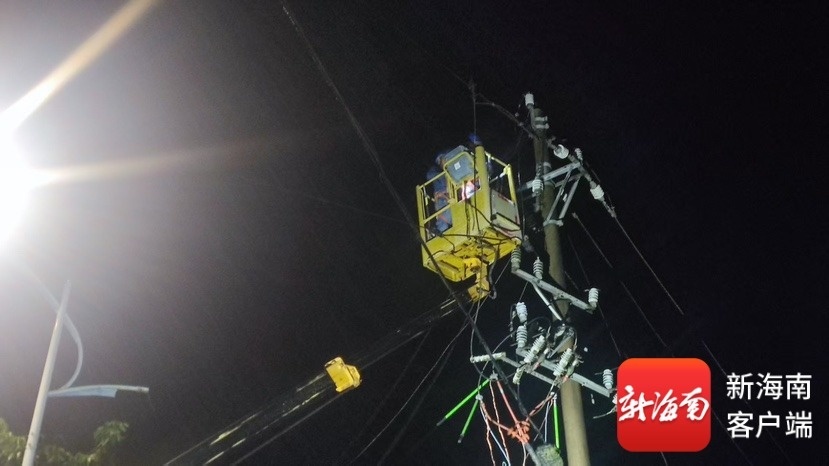

昌江供电局工作人员在10千伏山竹沟线开展紧急抢修作业。通讯员 杜志鹏 摄

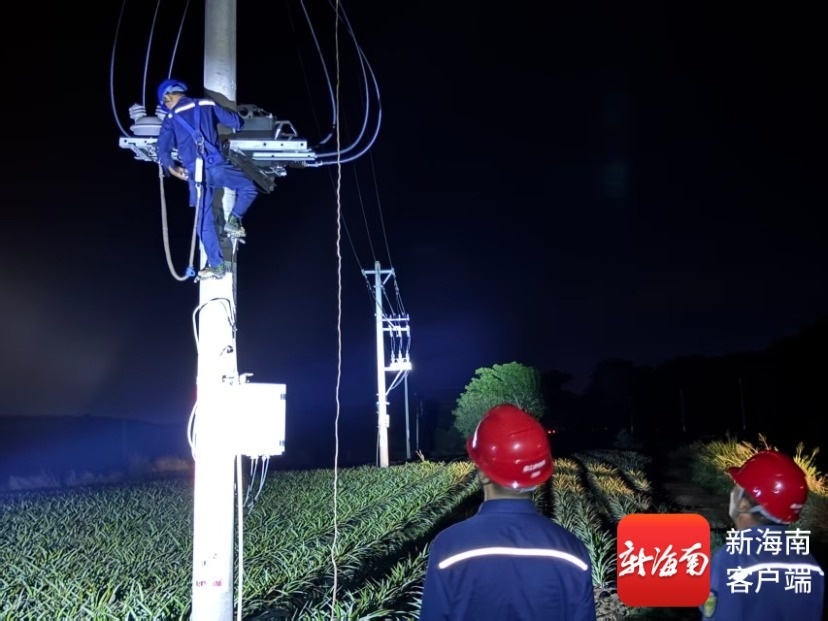

定安供电局工作人员争分夺秒处置故障。通讯员 黄祉豪 摄
沿台风路径,海南电网分两批前置550人成建制抢修力量,7月2日前进驻万宁、陵水、昌江、琼中等受灾重点市县。79台应急发电车、226台卫星电话、排涝机器人、移动照明灯塔全部检修待命;国家电力应急基地(南方)跨区域调拨7类20台排涝照明装备跨海驰援,1.95亿元储备抢修物资依托数字化仓储平台快速调配,形成“本地主力+外援支援+装备前置”立体抢险格局。
台风登陆后,陵水、东方、白沙等地受灾最为集中。抢修人员不惧狂风暴雨,徒步深入涉水滑坡路段排查故障,同步清理倒伏树木消除次生隐患。陵水作为登陆核心区,百余名运维人员开展线路地毯式巡检,党员突击队驻守疍家渔排、低洼小区点对点保电,在台风登陆后24小时内实现全域复电;三亚17支388人抢修队伍携带5台发电车、55台小型发电机全天候待命,雨夜紧急出动转移山洪围困群众10人,为呼吸机病患上门架设应急发电机。台风离岛后,东方、昌江受西南季风回旋叠加反复侵扰,极大风速达到11级,抢修队伍夜间坚守作业,逐条线路分段攻坚。7月4日17时,全部受灾城镇恢复正常供电,当日24时,偏远地区最后一户停电用户顺利复电。

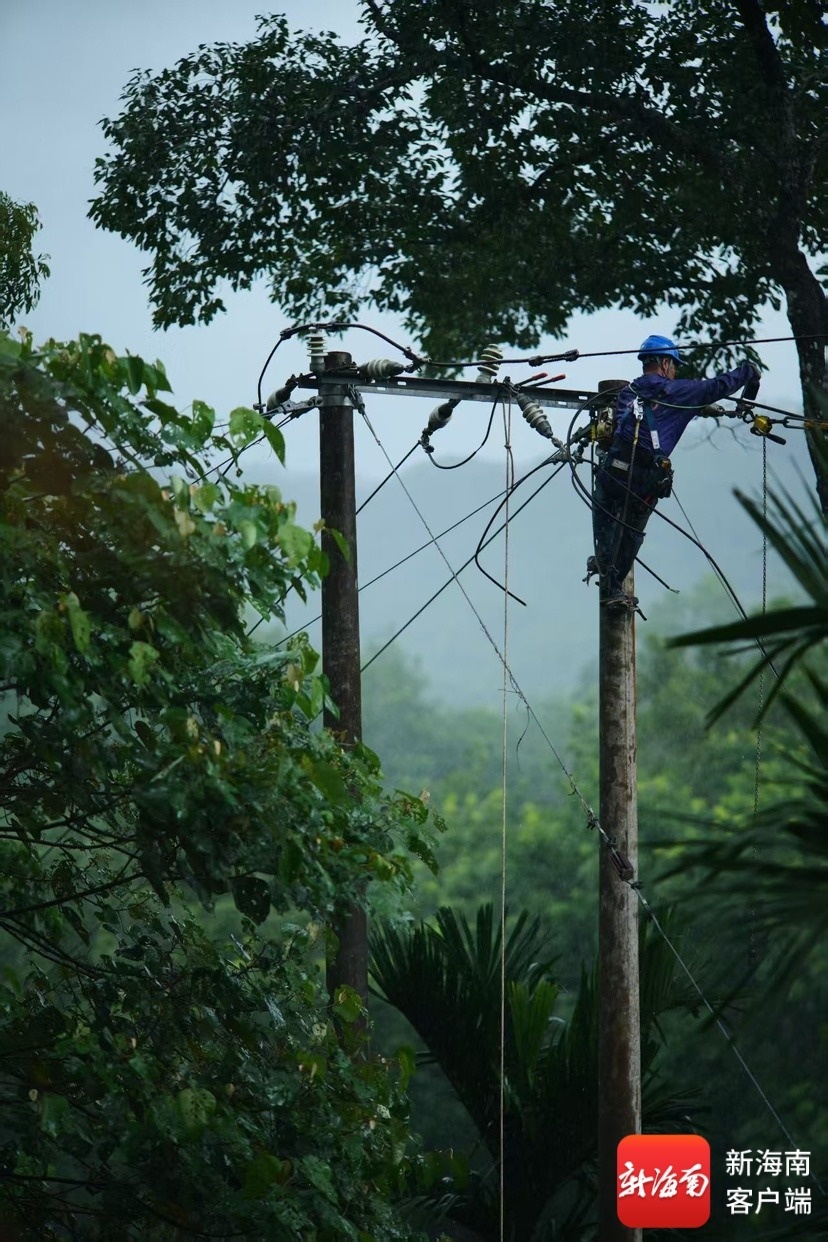

五指山供电局工作人员在10 千伏保国线毛优村分支线断线开展抢修作业。通讯员 吴翔 摄
据介绍,下一步海南电网公司将持续加快沿海“一镇一缆”剩余项目建设,持续推进线路防风加固改造,复盘本次台风防御经验,不断提升电网防灾抗灾韧性,为海南自贸港建设提供更加安全可靠的电力保障。
