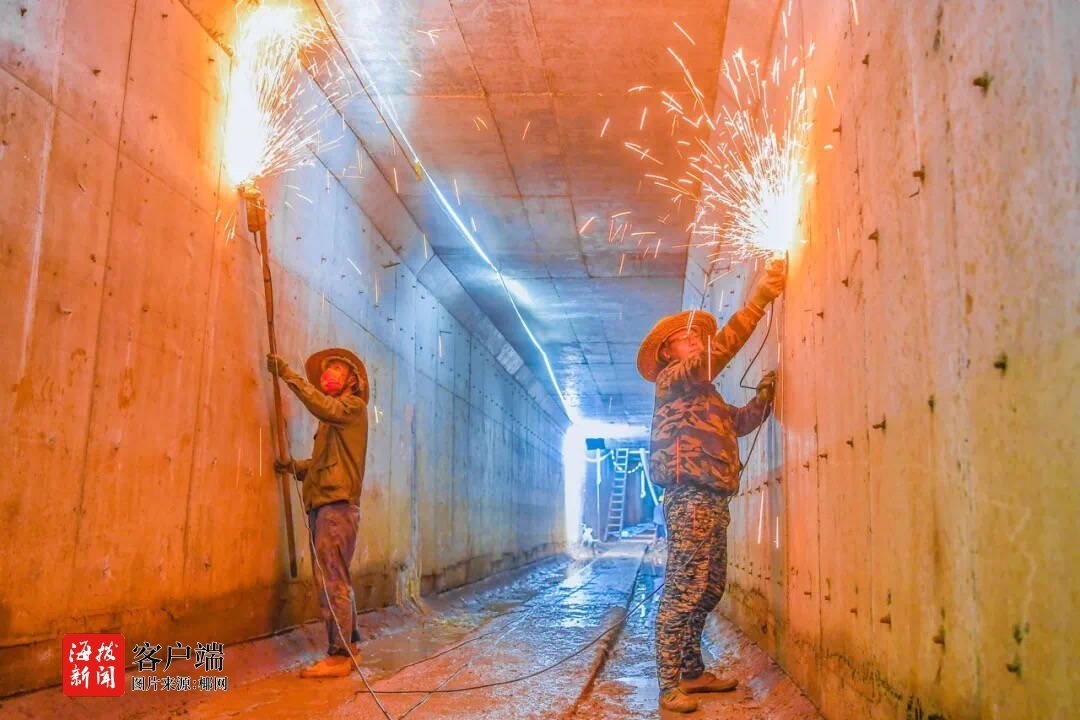

5月15日消息,近日,位于海口江东新区的海文高速联络线东段综合管廊项目完成管廊主体结构施工,正全力冲刺今年8月底完工的目标。记者在项目现场看到,工人们穿梭于地下管廊内,忙碌有序进行管廊内部设备安装作业,焊花飞溅、轰鸣不绝,一派热火朝天的景象。

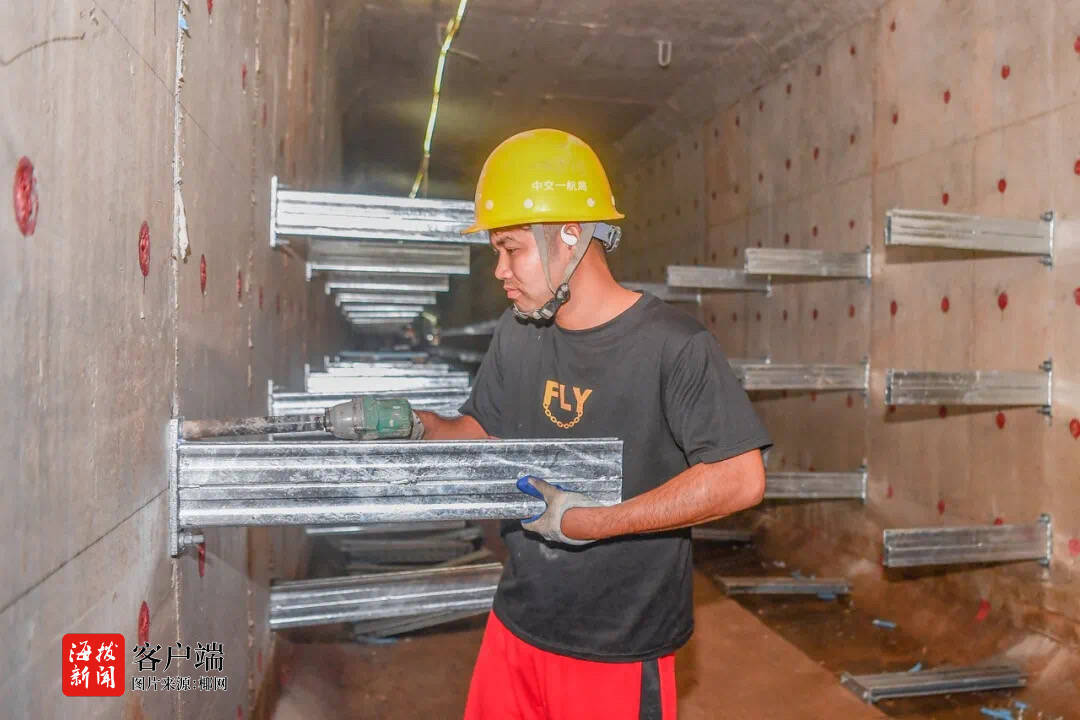

“项目4月15日完成了管廊的主体结构施工部分,现在正在进行管廊的内部清理,还有电缆支架的安装,我们争取在5月20日左右把支架全部安装完毕。”项目负责人刘禹介绍,为了保障项目按计划快速推进,后续将通过加大人力物力投入、提前调配物资材料、科学合理排班等措施,不断加快施工效率,助力项目早日完工。
据悉,江东新区管理局为项目配备“一对一”项目专员,帮助项目与相关部门积极协调沟通,快速解决施工过程中遇到的征拆等难点、堵点问题,为项目顺利施工建设打下坚实基础。
据了解,该项目起点处位于林田大道和空港环路路口,与空港环路东段综合管廊衔接,终点处位于绕城高速—海文高速演丰互通。施工范围主要包括基坑工程、管廊主体结构、防水工程、附属构筑物、内部安装工程、标识标牌等。该项目作为江东新区及临空经济区“一环多支”综合管廊骨架系统的重要组成部分,是东部气电2回、北部变电站4回220千伏高压电力电缆进入江东新区的唯一主廊道,建成后将成为域外电力能源进入江东新区的大动脉,缓解江东新区及临空经济区日益增长的用电需求,优化高压供电能力,有效保障江东新区用电安全。(椰网/海拔新闻记者 王辉)
